作为SAP PMO(项目管理办公室),其核心职责是确保SAP项目实施全生命周期的规范性与成功率。结合SAP项目管理方法论及PMO标准化流程,从立项到结项的关键阶段如下:
一、立项管理:精准定位需求与可行性论证
需求分析与立项申请
- 需求定义:需明确业务痛点、预期收益及项目范围,例如库存管理效率低下或财务核算周期过长等具体场景,并附数据佐证(如现有流程耗时统计)3。
- 立项文档:提交《立项建议书》及《产品需求文档》,涵盖技术方案、预算估算、选型依据(如系统功能匹配度、运维成本评估)2 3。
- 独立审批流程:设立信息化项目子类,由信息化委员会或PMO负责人进行专项审批,强化源头把控3。
可行性评审与决策
- 跨部门评审:组织技术、业务、财务等部门评估系统功能适配性(如SAP MM模块与采购流程的匹配度)、资源投入及ROI,形成《立项评审报告》2 4。
- 决策机制:采用“少数服从多数+高层终审”模式,确保决策科学性与权威性2。
二、项目规划:全局统筹与风险预控
制定项目主计划
- 范围与目标拆解:基于《产品需求文档》细化工作包(WBS),例如将SAP实施拆分为数据迁移、接口开发、用户培训等模块2 4。
- 资源与进度规划:利用甘特图(Gantt Chart)分配任务,明确关键里程碑(如系统集成测试完成时间)2 4。
风险管理与预案设计
- 风险库建设:识别常见风险(如数据迁移失败、用户抵触变革),并制定应对策略(如数据清洗规则、变革管理培训)2。
- 变更控制流程:建立变更请求(CR)审批机制,确保范围蔓延可控2。

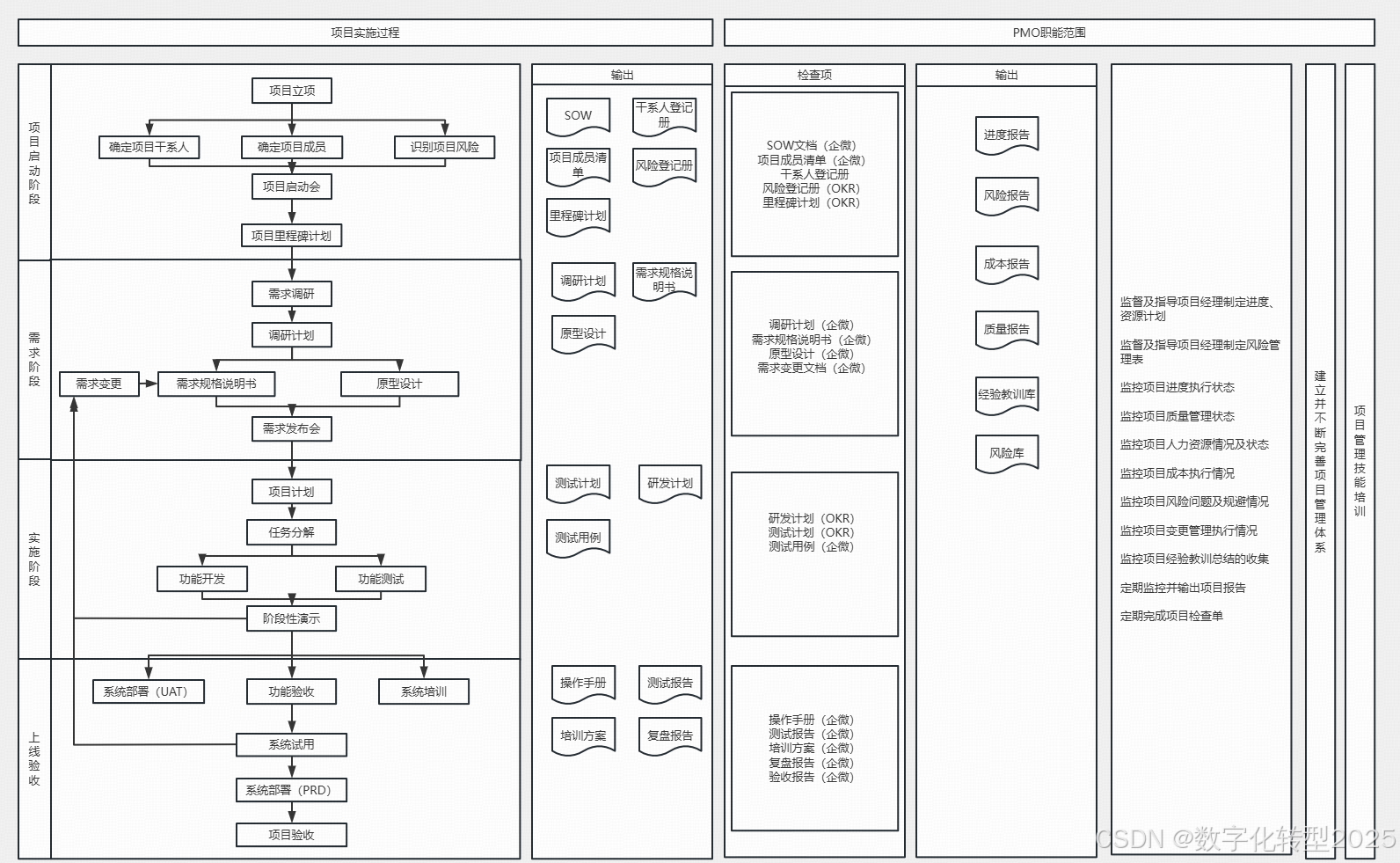

三、实施与监控:分阶段推进与动态纠偏
分阶段执行(参考SAP经典五阶段)
- 业务蓝图设计:通过AS-IS与TO-BE流程分析,确认SAP标准功能与定制开发的平衡点1 4。
- 系统实现与测试:开发定制程序(如增强出口或报表),并通过单元测试、集成测试验证功能完整性1 4。
- 上线准备:制定数据迁移策略(如历史数据清洗规则)、用户权限矩阵及应急预案4。
过程监控与质量保障
- 双周例会机制:跟踪进度偏差(如开发延迟超过5%触发预警),并更新《项目状态报告》2 4。
- 质量门禁(Quality Gate):在关键节点(如蓝图确认前)设置质量检查点,未达标则暂停进入下一阶段2。
四、结项管理:验收评估与知识沉淀
验收与成果移交
- 用户验收测试(UAT):由业务部门验证系统功能是否符合需求,签署《UAT确认书》2 4。
- 文档归档:整理技术文档(如配置手册、接口协议)及培训材料,移交运维团队2。
项目复盘与持续优化
- 结项评估会议:分析项目绩效(如成本超支原因、用户满意度),输出《结项评估报告》2。
- 知识库更新:将实施经验(如数据迁移脚本、常见错误解决方案)纳入企业知识管理系统2 4。
关键成功要素
- 高层支持与变革管理:如卧龙集团SAP项目中,高管全程参与关键决策,并通过全员培训减少变革阻力1 4。
- 数据一致性保障:主数据标准化(如物料编码统一)是系统集成的基础3 4。
- PMO协同机制:通过跨部门协作平台(如SAP Solution Manager)实现需求、开发、运维的端到端协同4。
